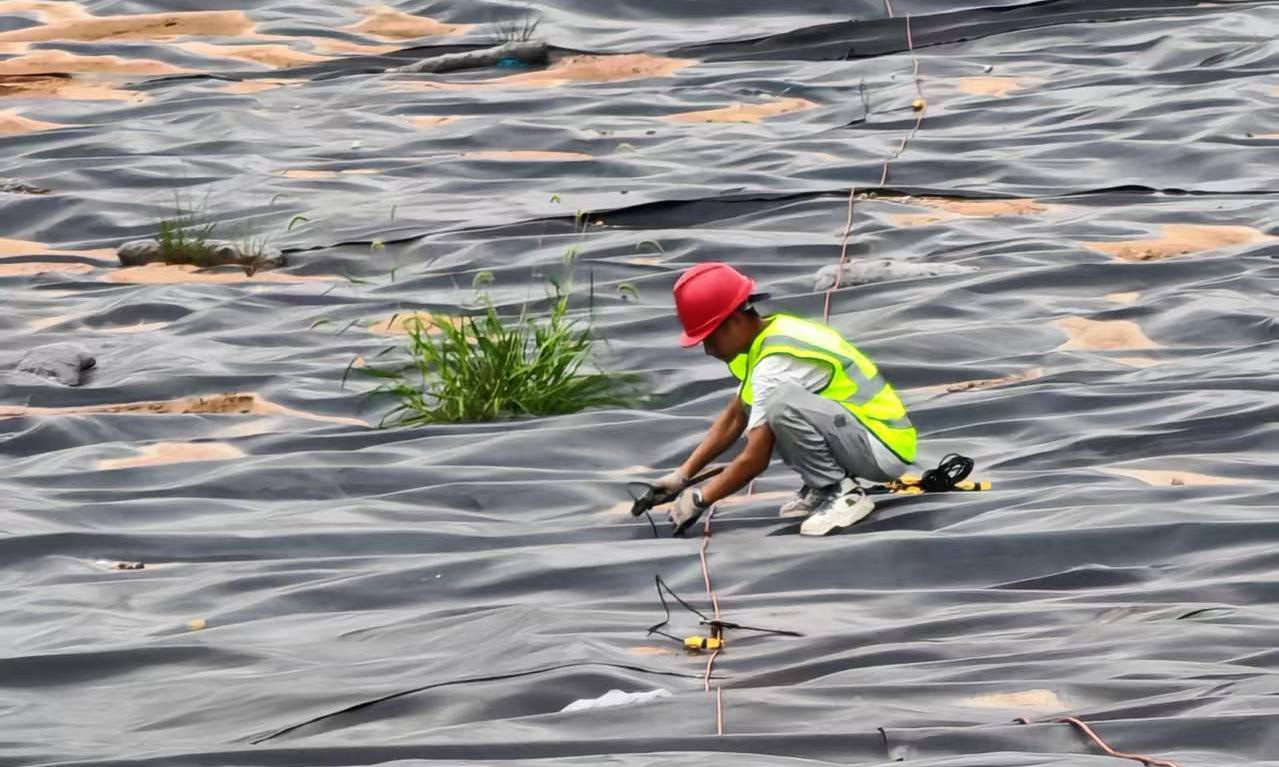

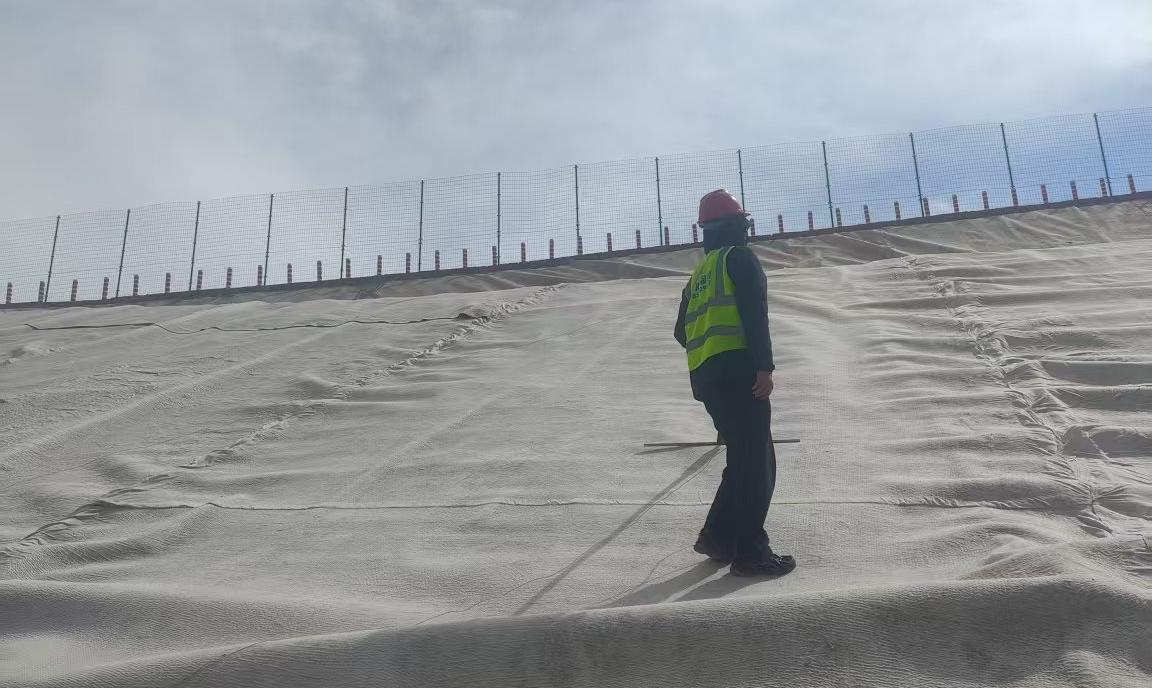

土工膜如何在施工中有效固定?

防渗土工膜作为堤坝、垃圾填埋场等工程的关键防渗屏障,其系统完整性至关重要。而膜体的底边固定、周边锚固以及与外部结构物(如廊道、管道、岸坡)的衔接处,是保障整体防渗效果的核心环节。这些部位的锚固必须牢固可靠、密封严密,并能适应一定的变形,方能确保工程长期安全运行。现就关键施工要求与技术要点详述如下:



一、 坝顶锚固:确保顶部密封与稳定

在堤坝坝顶部位,防渗土工膜需向上游方向外延0.81.0m。施工时,在坝肩处开挖一条沟槽,尺寸建议为深度0.30.6m,宽度0.4m。将外延的土工膜平顺埋入沟槽底部,然后使用开挖出的合格土料进行分层回填。回填过程中,必须对每一层土料进行仔细夯实,确保回填土与沟槽侧壁及土工膜紧密贴合,形成有效的顶部锚固和密封,防止膜体被拉出或移位。



二、 坝趾、地基及岸坡衔接锚固:因地制宜是关键

此部位锚固需根据详细的地基勘察结果(特别是土质条件)选择相应方法:

粘土地基:

直接开挖锚固槽(尺寸需设计确定,通常大于坝顶沟槽)。

将土工膜末端埋入槽底。

使用低渗透性优质粘土进行分层回填,并极其仔细地夯实,确保土工膜与槽壁及回填粘土之间密实无隙。夯实质量是防渗效果的关键。

砂卵石地基(方案一:挖至基岩):

彻底挖除透水的砂卵石层,直至到达相对不透水的基岩(半风化或微风化层)。

在基岩面上浇筑混凝土底座(锚固墩/趾墙)。

将土工膜末端锚固埋设于混凝土底座内。

严格处理基岩裂隙:对所有可见裂隙进行仔细填塞,并视需要进行固结灌浆,以封堵深层渗漏通道,提高地基整体性和抗渗性。此方案适用于砂卵石层较薄、挖至基岩可行的情况,提供最可靠的锚固。

砂卵石地基(方案二:上游水平铺盖 - 适用于深厚砂卵石层):

将土工膜向上游水平延伸一定长度,形成人工不透水铺盖。

核心设计:铺盖的有效长度必须通过严格的水力计算确定,以满足渗透稳定性和允许水力梯度的要求。

施工流程(自下而上):

平整铺设区域地面。

铺设垫层:厚度约30cm,采用最大粒径≤20mm的砾石或碎石,提供均匀支撑并防止刺破。

铺设防渗土工膜。

铺设保护层/压重层:使用与垫层相同的砂卵石材料,厚度需满足抗浮、防冲刷、防老化及施工保护要求。

关键保障措施:必须在土工膜下方(垫层内或垫层与地基间)设置有效的排水和排气系统,或在特定位置(如铺盖末端、高点)设置逆止阀。这是防止膜下积水(水压力)或积气(气压力)顶托破坏土工膜的必要措施。

岩石地基:

方法一(混凝土压重锚固): 清理基岩面后,浇筑混凝土垫层或压重梁,使用槽钢及锚栓将土工膜边缘牢固地锚固在基岩上。槽钢压住膜边,锚栓深入基岩锚孔固定。

方法二(混凝土浇筑埋设): 将土工膜末端直接预埋并浇注在混凝土结构(如趾墙、截水墙)内。需在混凝土中预留位置或使用专用锚固带。
